Tilmelding af produktion eller energilager
Alle produktions– og energilageranlæg i Radius’ forsyningsområde skal tilmeldes hos os. På denne side kan du læse om, hvordan du gør.
Tilmelding af produktion eller energilager - trin for trin
Anlægsejer, elinstallatør og elnetselskab har hver deres ansvar og er fælles om at drive processen frem.
Læs mere om de enkelte trin i processen herunder.
Den kommende anlægsejer skal kontakte en solcelleleverandør eller en autoriseret elinstallatør. Sammen afdækker I, hvilket anlæg der skal installeres og gennemgår tilslutningsprocessen.
Der skal betales gebyr for tilmelding af et solcelleanlæg. Se oversigten over gebyrer hos Radius Elnet A/S her.
Du skal tilmelde dit produktions- eller energilageranlæg via ISB’en. Her skal du vælge sagstype og anlægstype og uploade dokumentation samt tekniske bilag for, at dit anlæg overholder de tekniske krav. Du kan læse mere om de tekniske krav på siden her (LINK).
Der er forskellige sagstyper til de forskellige anlæg. Læs om dem i vores ISB vejledning, så du tilmelder det rigtige anlæg.
Fælles for alle anlægstyper:
Du skal vedhæfte et udfyldt stamdataskema, som du henter hos Green Power Denmark. Der skal vedhæftes et særskilt skema for hver produktionsinverter, der anvendes. Hvert skema skal kun indeholde de solcellepaneler og det samlede areal for de solcellepaneler, der sidder bag pågældende inverter.
Dokumentation og tekniske bilag pr. anlægstype:
Produktion Du skal dokumentere overfor os, at dit produktionsanlæg overholder de tekniske krav. Du kan læse mere om de tekniske krav og finde de relevante bilag for dit anlæg på siden her (LINK). Ved denne sagstype skal der også fremsendes et enstregsdiagram, som viser tilslutningspunkt, måler (med måler-nr.), inverter(e) til fx solcellepaneler samt hvordan disse er forbundet. For inverterne skal fabrikant og modelnavn fremgå ved hver inverter, og bag hver produktionsinverter skal der indtegnes/indskrives solcellepanelernes modelnavn og det samlet panelareal, som sidder bag hver inverter, samt panelernes samlede kW-peak.
| ||||
Energilager Du skal dokumentere overfor os, at dit energilageranlæg overholder de tekniske krav. Du kan læse mere om de tekniske krav og finde de relevante bilag for dit anlæg på siden her (LINK). Ved denne sagstype skal der også fremsendes et enstregsdiagram, som viser tilslutningspunkt, måler (med måler-nr.), inverter(e) til eksempelvis batteri, og hvordan det er forbundet herimellem. Diagrammet skal desuden indeholde energilagerkapaciteten (kWh) for hver inverter.
| ||||

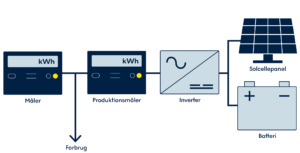

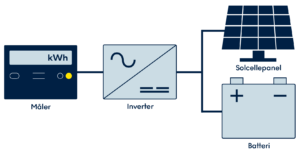

Produktion og energilager på samme inverter Du skal dokumentere overfor os, at dit anlæg med produktion og energilager på samme inverter overholder de tekniske krav. Du kan læse mere om de tekniske krav og finde de relevante bilag for dit anlæg på siden her (LINK). Ved denne sagstype skal der også fremsendes et enstregsdiagram, som viser tilslutningspunkt, måler (med måler-nr.), inverter(e) til fx solcellepaneler og batteri samt hvordan disse er forbundet. For inverterne skal fabrikant og modelnavn fremgå ved hver inverter, og bag hver produktionsinverter skal der indtegnes/indskrives solcellepanelernes model og det samlet panelareal, som sidder bag hver inverter, samt panelernes samlede kW-peak. Diagrammet skal desuden indeholde energilagerkapaciteten (kWh) for hver inverter.
| ||||

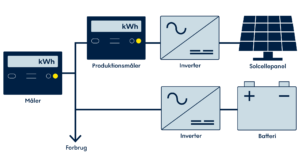

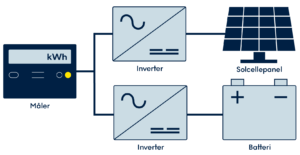

Produktions- og energilager på særskilte invertere Du skal dokumentere overfor os, at hver af dine anlæg overholder de tekniske krav. Anlæg på særskilte invertere vurderes hver for sig. Du kan læse mere om de tekniske krav og finde de relevante bilag for dine anlæg på siden her (LINK). Ved denne sagstype skal der også fremsendes et enstregsdiagram, som viser tilslutningspunkt, måler (med måler-nr.), inverter(e) til fx solcellepaneler og batteri samt hvordan disse er forbundet. For inverterne skal fabrikant og modelnavn fremgå ved hver inverter, og bag hver produktionsinverter skal der indtegnes/indskrives solcellepanelernes model og det samlet panelareal, som sidder bag hver inverter, samt panelernes samlede kW-peak. Diagrammet skal desuden indeholde energilagerkapaciteten (kWh) for hver energilagerinverter.
| ||||
Særligt for alle anlæg over 50 kW Er anlægget over 50 kW, skal der ud over ovenstående dokumentation og tekniske bilag efter anlægstype også fremsendes:
Skal et produktionsanlæg over 50 kW installationstilsluttes bag eksisterende forbrugsmåler, skal der være en produktionsmåler foran selve produktionsanlægget. Her skal der fremsendes tavle-dokumentation og evt. prøveprotokoller for de anvendte strømtransformere ift. produktionsmåler tavlen. Ved denne sagstype skal der i enstregsdiagrammet nævnt ovenfor også indtegnes produktionsmåler. Dette gælder dog ikke for Energilageranlæg.
|
Sagsbehandlingen hos Radius består af flere punkter:
- Vi kontrollerer den dokumentation, du har uploadet.
- Vi overfører den tekniske dokumentation for anlægget til vores systemer.
- Vi udtrækker GSRN-nummer til anlægsejer.
- Vi sender faktura med opkrævning af administrationsgebyr.
- Vi opretter en fjernaktiveringsordre til tælleværk 2 i elmåleren på solcelleanlæggets adresse.
Vi sender GSRN-nummer og faktura for administrationsgebyr til den e-mailadresse, du har oplyst i feltet ‘e-mail til faktura’. Hvis dette felt ikke er udfyldt, sender vi GSRN-nummer og faktura på brev til tilbudskunden.
Vær opmærksom på, at sagsbehandlingstiden bliver væsentligt længere ved mangelfuld dokumentation. Hvis ikke al nødvendig dokumentation er uploadet, starter hele processen nemlig forfra, og du skal tilmelde sagen på ny. Det påvirker selvfølgelig også den forventede idriftsættelsesdato for anlægget.
Vi anbefaler derfor, at du henter den tjekliste, vi har lavet. Den indeholder alle de punkter, du skal huske, når du tilmelder et solcelleanlæg hos os. Husk blot, at tjeklisten er vejledende, og at du også skal sørge for at opfylde Energistyrelsens retningslinjer og følge reglerne for nettilslutning af VE-anlæg hos Green Power Denmark.
Når Radius er færdig med sagsbehandlingen, modtager du en e-mail med besked om, at sagen nu har status af ‘anvist’. Det betyder, at du kan påbegynde arbejdet med at opsætte og installere anlægget. Når dette er færdiggjort kan du færdigmelde ISB-sagen, så anlægget kan tændes og sættes i drift.
Radius fjernaktiverer tælleværk 2 i elmåleren, og data bliver nu sendt til Datahub. Anlægsejer kan aflæse sin produktion direkte på elmåleren – eller ved at logge ind på eloverblik.dk
Anlægget er nu sat i drift, og produktionen bliver afregnet efter den nettoafregnings-gruppe, anlægsejer har tilmeldt sig.
Når installatør færdigmelder sagen er der en måned til at søge nettoafregningsgruppe for eventuel overskudsproduktion.
Skal du installere et anlæg, der er større end 50 kW?
Skal du installere et anlæg, der er større end 50 kW, skal du kontakte os ved at udfylde en formular.
